Nuevo Director de Obra, más equipos y más personal en Mancha Blanca

Durante la visita que realizamos el pasado viernes 18 a la obra en Mancha Blanca, observamos mayor cantidad de equipos de movimiento de suelos en el predio (buena parte en operación), más operarios, y el desarrollo simultáneo de diferentes tareas de obra.

Se colocaron los caños que conectan la trampa de lixiviados de la celda con la cámara de monitoreo, y se ejecutó la platea de esta última.

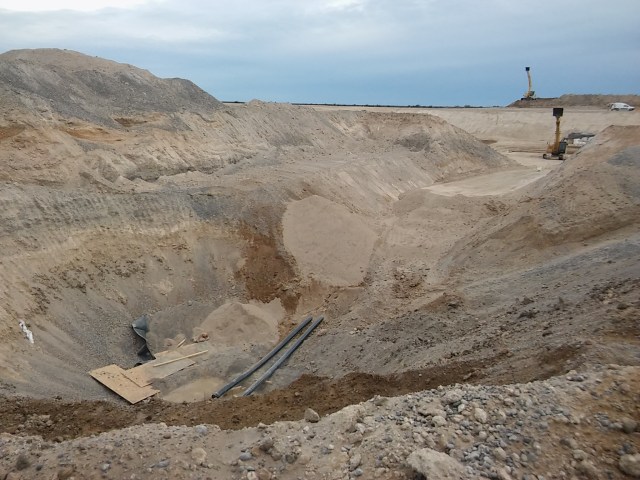

20170818_091714

En la pileta de lixiviados, que cuenta ya con revestimiento impermeable, se acopió agua para utilizar durante la ejecución de la barrera geológica de la celda, dado que el suelo debe contar con determinada humedad a lo largo de ese proceso.

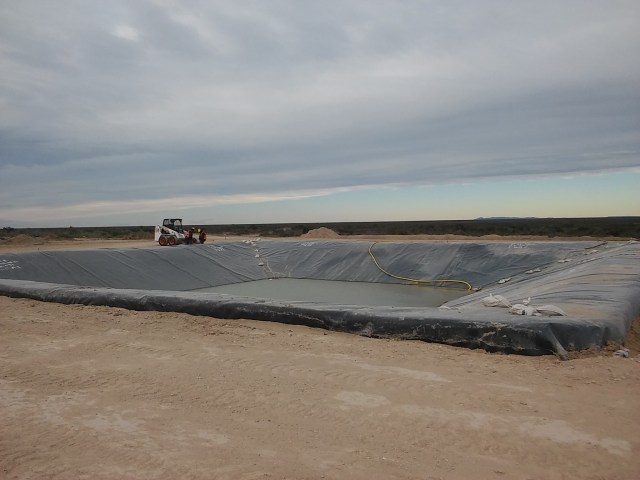

20170818_092100

En la celda, se trabajaba en la preparación de la mezcla de suelo con bentonita. La mezcla será posteriormente colocada en el fondo y los laterales, en dos capas de 20 cm adecuadamente compactadas, para la conformación de la llamada barrera geológica.

20170818_092607

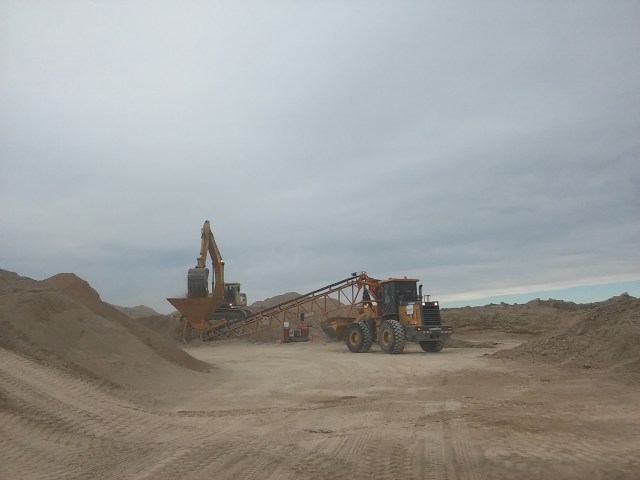

El suelo que se mezcla con bentonita es previamente tamizado con el fin de separar las partículas de mayor tamaño.  Para ello se utilizan equipos recientemente llegados a la obra, que se muestran en la siguiente imagen.

20170818_094343

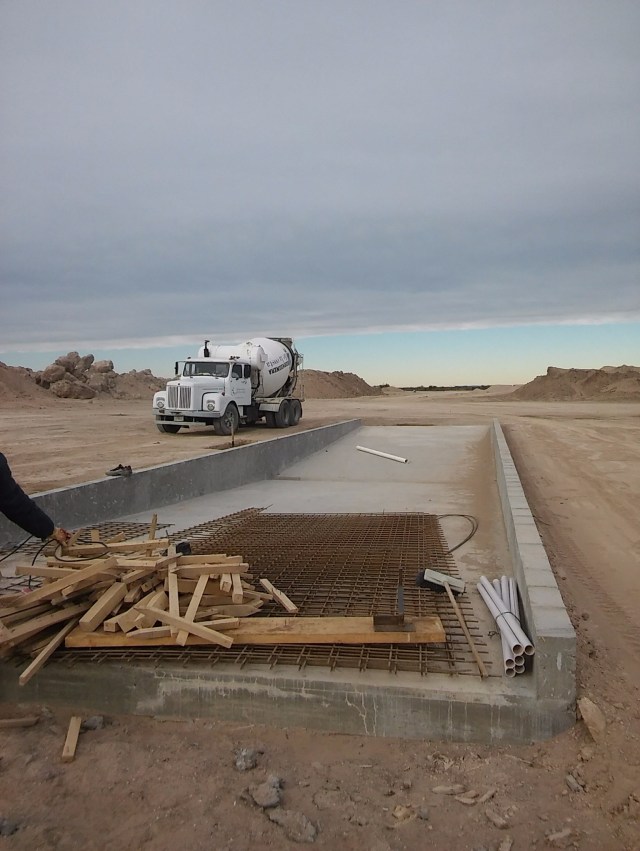

La primera batea para el lavado de camiones está lista, y se está ejecutando una segunda batea, que aunque no estaba prevista en el Pliego, fue propuesta por la empresa para reducir los tiempos de lavado de camiones una vez que se inicie la etapa de operación, y optimizar así los tiempos de transporte del material.

20170818_093334

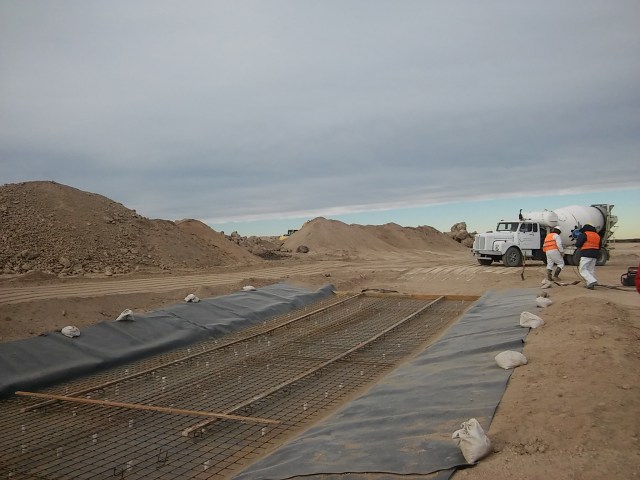

20170818_093418

Al finalizar la recorrida, mantuvimos una reunión con el nuevo Director de Obra de Taym, Ing. Marcelo Bohun, los Inspectores de Obra de Geamin, Ings. Cacciabue y D’Angelo, y el Inspector Campetella, de la Secretaría de Ambiente de la Provincia. Se conversó brevemente sobre diferentes aspectos de la obra, pensando ya en la etapa de remoción del material contaminado en San Antonio Oeste.

20170818_095016

Avanzan lentamente las tareas en Mancha Blanca

Se ejecutó el revestimiento impermeable de los laterales y el fondo de la pileta de lixiviados. Sobre las dos capas de 20 cm de material arcilloso (mezcla de arcilla con bentonita), con densidad y humedad controlada, se colocaron el geotextil y la geomembrana, según las condiciones establecidas en el Pliego.

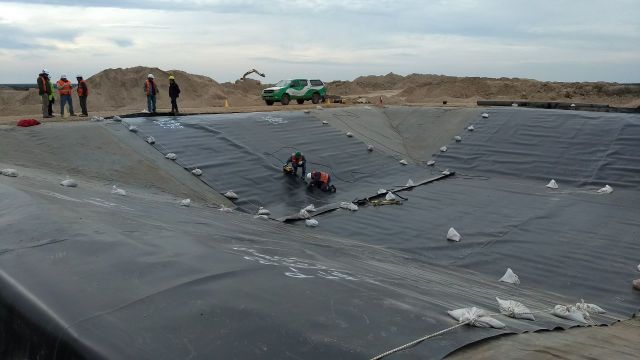

WhatsApp Image 2017-08-05 at 2.16.56 PM

Imagen Marco D’Angelo

Por otro lado, se efectuó el colado de hormigón en la batea para lavado de camiones.

WhatsApp Image 2017-08-03 at 8.15.41 PM
Imagen Rubén Campetella

Asimismo,  se avanzó en la excavación para la instalación de la cañería hacia la cámara de monitoreo.

Imagen Marco D’Angelo

Los retrasos en obra son importantes. El Gerente  de Taym, César Ripsky, informó días atrás el reemplazo del Ing. Diego Vuotto por el Ing. Marcelo Bohun como Director de Obra y comunicó que se daría nuevo impulso a la obra, reprogramándose las actividades. Esta veedora no ha podido acceder todavía al nuevo cronograma.

La Inspección de Obra informó que a partir del día 9 del corriente ingresaron a obra nuevos equipos de movimiento de suelos, con los que se prevé mejorar la productividad y acelerar el ritmo de avance.

Lamentablemente, razones climáticas han impedido trabajar en Mancha Blanca en estos últimos días.

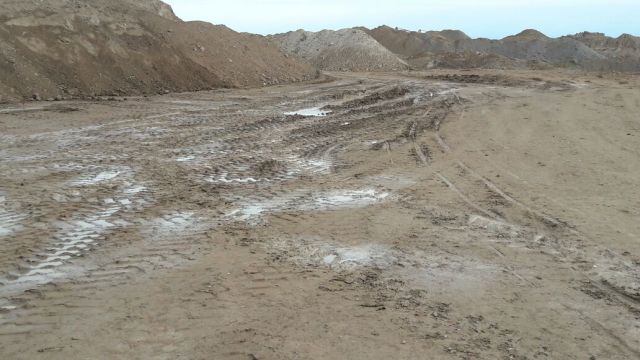

WhatsApp Image 2017-08-13 at 1.10.44 PM
Imagen Marco D’Angelo
Imagen Marco D’Angelo

Geamin ya dispone del equipo para realizar el monitoreo de salud

La Directora Nacional de Producción Minera, Ambiente y Desarrollo Comunitario, Carolina del Valle, informó ayer que «después de importantes esfuerzos realizados por el equipo de GEAMIN y de la Secretaría de Minería de la Nación con apoyo del BID, hoy hemos recibido el equipo LeadCare II y los kits de reactivos en nuestras oficinas». Se prevé para la próxima semana la entrega del equipo al Hospital de San Antonio Oeste.

El Lead Care es necesario para el Plan de Monitoreo de Salud que la Provincia debe realizar durante la obra de remediación. Su adquisición había sido comprometida por Geamin en el marco del Acuerdo Marco de Cooperación suscripto en julio de 2016 por la Secretaría de Minería de la Nación, la Provincia de Río Negro y la Municipalidad de San Antonio Oeste.

El Ministerio de Salud de la Provincia, y en particular el Hospital de San Antonio, deberá ahora instalar el equipo en el ámbito adecuado y avanzar en la realización del Primer Testeo, el cual definirá la línea de base para el control de la salud de la población (en especial, niños y embarazadas) durante la obra y después de finalizar la misma. También serán testeados los trabajadores expuestos al material contaminado durante su remoción y traslado a la celda de disposición final.

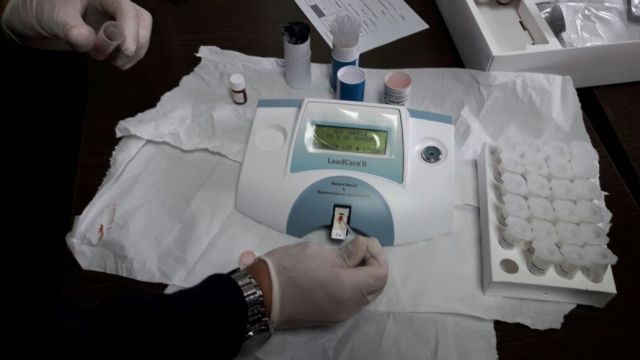

WhatsApp Image 2017-08-09 at 7.33.20 PM
