Escaso avance en Mancha Blanca durante la semana pasada

El pasado viernes 21 volvimos a recorrer la obra en Mancha Blanca junto con el Inspector Campetella, de la Secretaría de Ambiente de la Provincia.

Pudimos observar la preparación de la mezcla de suelo arcilloso con bentonita para su posterior colocación como revestimiento en la pileta de lixiviados. Al viernes, ninguna de las dos capas que conformarán este revestimiento  había sido colocada.

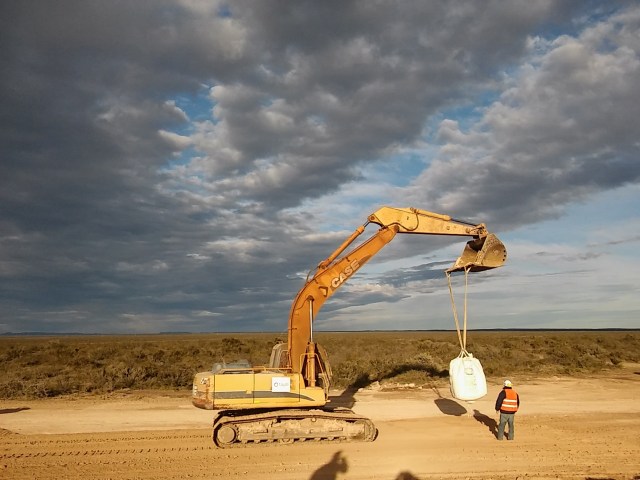

2017-07-21 09.59.03 2

La textura rugosa que presenta la superficie de la pileta es necesaria para lograr adherencia ente el suelo natural y el revestimiento.  En la foto puede observarse además la toma de muestras de suelo para la determinación de densidad y humedad.

2017-07-21 10.45.33

En la celda sólo pudimos observar el acopio de suelo natural tamizado, que luego será mezclado con bentonita directamente en el fondo de la celda.

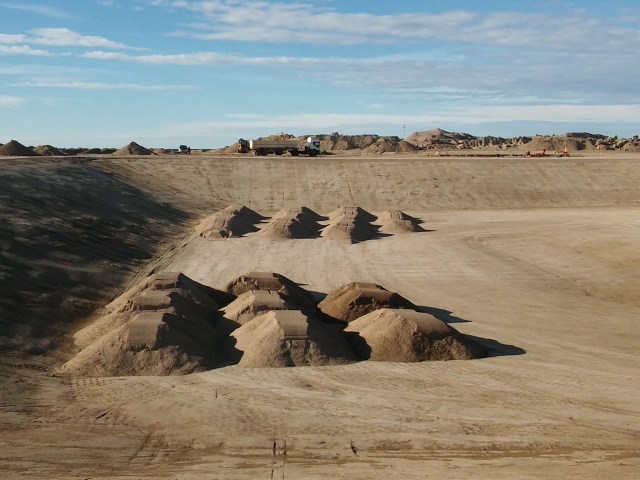

2017-07-21 11.03.10

La permeabilidad de la barrera geológica -tanto de la celda como de la pileta de lixiviados- será medida una vez colocado el revestimiento – mediante ensayos de infiltrometría-  a fin de constatar que se cumple con las condiciones previstas en el Pliego.

Continuaba asimismo, a bajo ritmo, la preparación de armaduras de las bateas para el lavado de camiones.

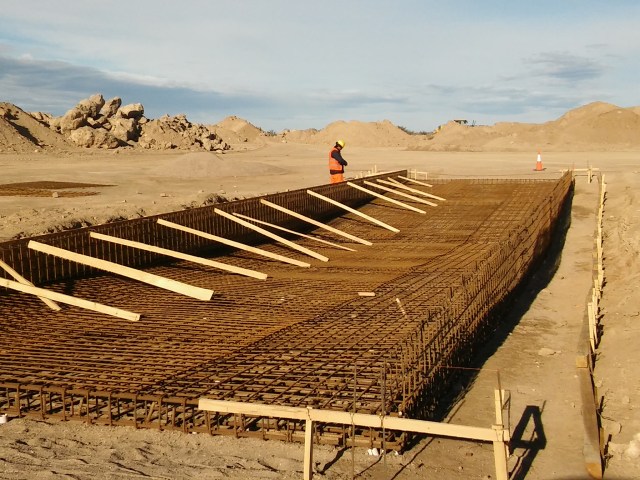

2017-07-21 11.06.16

El atraso que ha ido acumulando la obra es importante en relación con los plazos previstos.  El cronograma actualizado que la empresa debe presentar en los próximos días permitirá conocer el plan de tareas que la empresa planifica desarrollar hasta lograr los objetivos de la remediación previstos en el pliego.

Mejora el acceso a la información relativa a la obra

Mientras tanto, la Coordinación General de Geamin resolvió la preparación de informes semanales sobre el avance de la obra para conocimiento de diferentes actores del proceso y entre ellos la Multisectorial, a través de esta veedora. El primero de estos informes, elaborados por la Inspección, se recibió el pasado martes y corresponde a la semana del 17 al 23 de julio.  El presente documento contiene los aspectos más relevantes del Informe referido.

Patricia Llonch

2017-07-21 11.03.47

Se solicita acceso a la información

Se presentó esta mañana ante la Oficina Administrativa de la Provincia nota solicitando formalmente a la Secretaría de Ambiente de la Provincia información relativa a la obra, que Geamin debería proporcionar -o haber proporcionado- al Organismo provincial oportunamente.

Se requiere conocer fechacientemente el avance de obra y fundamentalmente los cronogramas de obra actualizados que la empresa debe presentar con cada certificado.

Asimismo, y muy especialmente, solicitamos acceder a los informes de laboratorio respecto de los ensayos de permeabilidad de los suelos y las mezclas a utilizar en la barrera geológica.

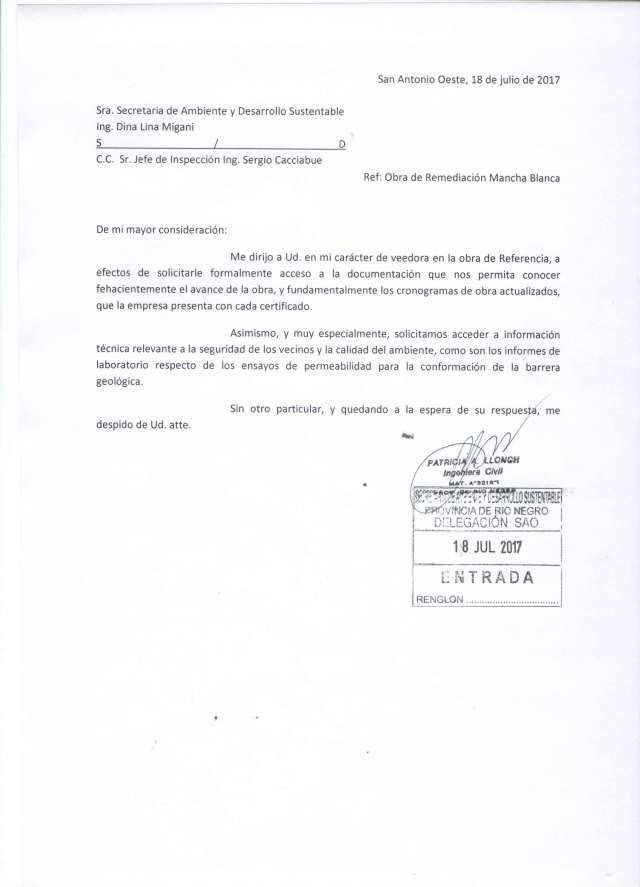

nota migani

Visita de obra, 13/07/2017

Realizamos el pasado jueves una nueva recorrida de la obra en Mancha Blanca. Se nos informó que desde nuestra visita anterior la empresa había estado trabajando en las siguientes tareas:

– la preparación de la superficie de la celda para recibir el revestimiento impermeable, el cual consiste en un manto de material arcilloso y una serie de membranas sintéticas.

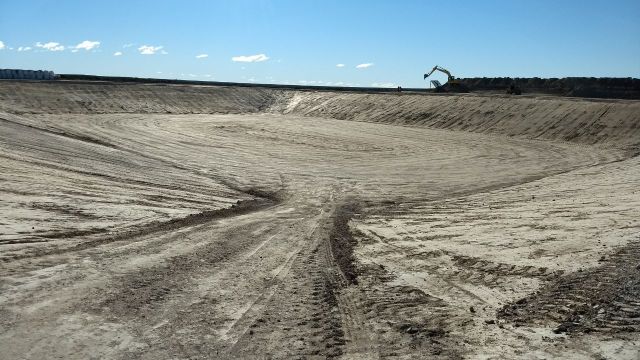

IMG-20170714-WA0006
– la definición del procedimiento para  la barrera geológica, manto de 40 cm de una mezcla de suelo con bentonita. En este aspecto, pudimos observar que se había comenzado con el tamizado de suelo para separar las partículas más gruesas, que deben descartarse antes de proceder a la mezcla del suelo con la bentonita. Solicitamos acceder a los resultados de los ensayos de permeabilidad corespondientes a las distintas mezclas probadas, de los cuales resultan las proporciones de suelo y bentonita a utilizar para obtener las condiciones exigidas por el Pliego.

Por fuera de la celda, observamos que la empresa está trabajando en uno de los taludes laterales de la pileta de lixiviados, que requirió ajustes y correcciones solicitadas por la Inspección.

Asimismo, se observó que la empresa está trabajando con la armadura de la batea para lavado de camiones

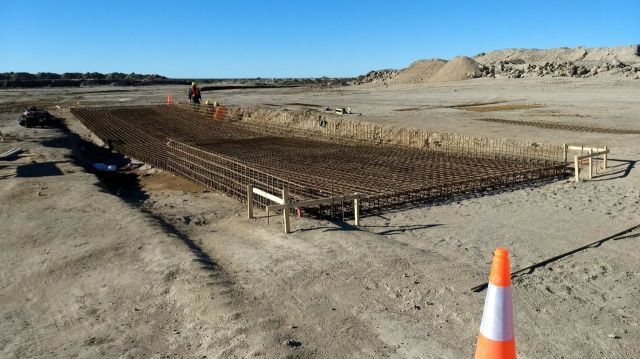

IMG-20170714-WA0001

y se está ejecutando la excavación de la zanja para las cañerías y cámaras del Sistema de Monitoreo.

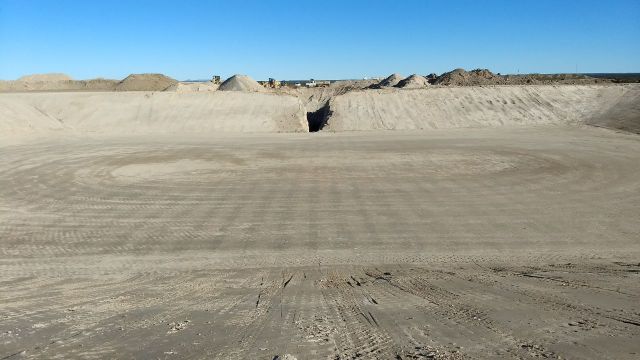

IMG-20170714-WA0007

En cuanto al avance de obra, debemos decir que en relación con lo observado en la visita anterior se han produndizado los retrasos, aunque la actividad en Mancha Blanca sigue siendo intensa y se espera recuperar al menos parte de las demoras durante las siguientes etapas del proceso. La planificación de las tareas de obra que reflejen esta expectativa -probablemente aumentando el número de camiones operando en el transporte de las escorias y suelos contaminados- deberá ser explicitada por la empresa en el cronograma actualizado que presente conjuntamente con el próximo certificado.

Finalizó la excavación de la celda y se colocó la última capa de suelo en la pileta de lixiviados

De acuerdo con información suministrada por la Inspección de la obra, ha concluido en Mancha Blanca la excavación de la celda de disposición final, que cuenta ahora con la capacidad requerida para alojar el volumen de escorias y suelos contaminados que serán removidos de los sectores impactados en San Antonio Oeste, y se ha dado inicio a la preparación de los taludes laterales y el fondo para recibir el revestimiento impermeable previsto.

Las imágenes, también provistas por la Inspección, permiten observar la situación actual de la celda y el trabajo que se está ejecutando actualmente.

WhatsApp Image 2017-07-05 at 8.11.39 PM

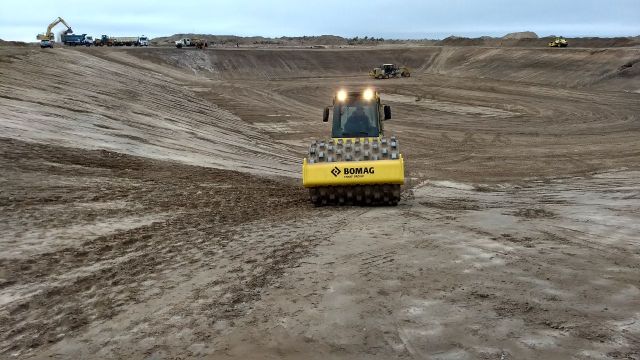

WhatsApp Image 2017-07-05 at 8.15.25 PM

El siguiente paso será la preparación del suelo de baja permeabilidad (mezcla de suelo con bentonita) que será luego colocado sobre los taludes y el fondo de la celda en capas de 20 cm, adecuadamente compactadas.

Por otro lado, se ha avanzado también en la ejecución de la pileta de lixiviados, que cuenta ya con el total de las capas de suelo que la conforman.

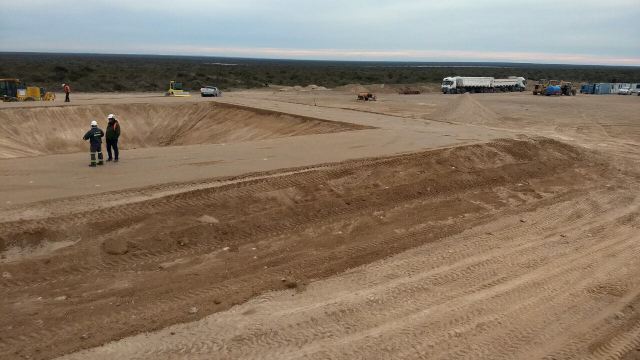

WhatsApp Image 2017-07-05 at 8.15.27 PM
Pileta de lixiviados
