Visita de obra, 22/06/2017

En una nueva recorrida de la obra, pudimos observar el pasado jueves lo siguiente:

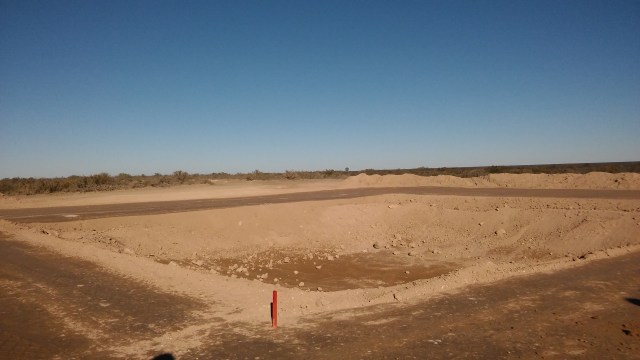

1- Se completó la octava capa de suelo para la conformación de la pileta de lixiviados, iniciándose el aporte de lo que será la novena capa.

20170622_151153



20170622_151300

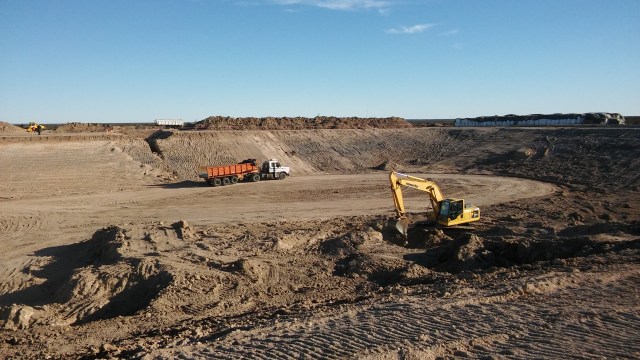

2- La excavación de la celda avanzó más lentamente de lo esperado durante los últimos días por la presencia de bloques de suelo de gran dureza, lo que causó roturas de equipos. De acuerdo con información proporcionada por el Jefe de Obra, resta aún excavar en la celda un volumen de entre 1000 y 2000 m3. Mientras tanto, se ha iniciado la tarea de perfilado de los taludes laterales, preparándolos para recibir el revestimiento impermeable.

20170622_154217

WhatsApp Image 2017-06-25 at 3.45.23 PM
Foto Marco D’Angelo



Como consecuencia de las demoras referidas, y siempre de acuerdo con lo informado por el Jefe de Obra, la actividad de remoción de escorias y suelos contaminados en San Antonio Oeste no dará inicio hasta los primeros días de agosto, previéndose para el mes de julio la realización del revestimiento impermeable de fondo y laterales, tanto en la celda como en la pileta de lixiviados.

WhatsApp Image 2017-06-25 at 3.45.23 PM (1)
Foto Marco D’Angelo
